使用FBS砌块建造房屋地基

该页面也提供以下语言版本:🇺🇸🇷🇺🇺🇦🇫🇷🇩🇪🇪🇸🇵🇱

FBS砌块是用于建造各种用途建筑物承重结构的基础墙块,工作温度范围为-70°C至+50°C。FBS砌块主要用于建造地下室墙体、技术地下空间(例如燃气分配点或锅炉房)以及铺设条形基础。这些砌块可用于几乎任何类型的土壤和所有气候区域建造地基。

如果目标是提高FBS砌块的承载能力,则将其与基础垫板结合使用,直接放置在砌块下方。FBS基础垫板FLS扩大了地基与土壤的接触面积(底面),从而增加了建筑物的承载面积。在生产FLS板和FBS砌块时使用重混凝土等级B12.5 M150和B15 M200。

FBS砌块尺寸范围

由于FBS砌块是最常见的基础砌块类型,因此制造了多种尺寸以适用于广泛的应用场景:

  • 砌块高度 - 69厘米;
  • 长度 - 90、120和240厘米(标记为FBS-9、FBS-12、FBS-24);
  • 横截面 - 30、40、50和60厘米。

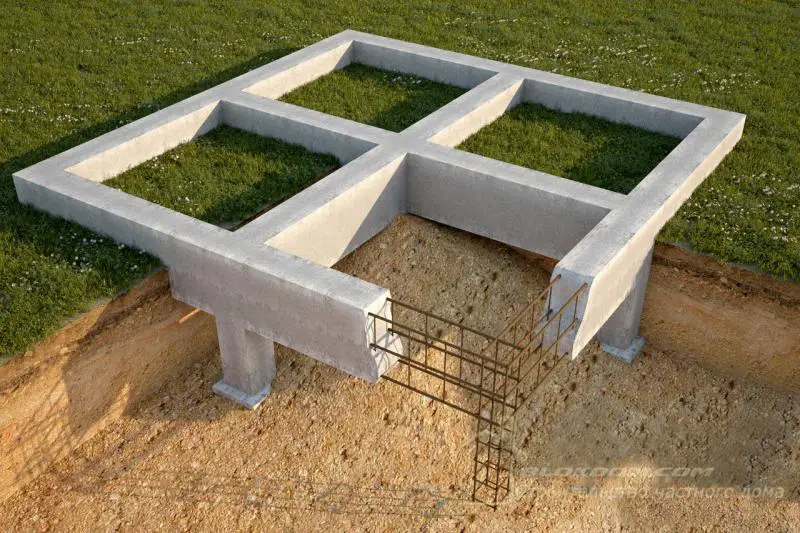

地基准备

地基施工的第一阶段是轴线放样。这始于将基础轴线转移到已准备好的基底(沟槽底部)。拉设轴线绳,并通过垂线或激光仪器将交点转移到沟槽底部。这些点作为测量工程尺寸的参考标记,并用金属钉(例如切断的钢筋)固定,使绳索固定点超出条形基础外边缘2毫米。

基础垫板通常由平整并压实的砂土制成。但在某些情况下,设计中可能规定了替代准备方法。对于砂质土壤,FBS砌块直接安装在平整的基础上;对于其他类型的土壤,则进行预处理砂层。

砂准备层应为5–10厘米厚。地基底面下不得存在松散、未固结的土壤。砂垫层必须在宽度和长度方向上超出实际基础尺寸200–300毫米。

砌块地基安装

在吊装第一个砌块之前,请确保起重机支撑腿距离沟槽或挖掘边缘足够远,以防止土壤滑移和边缘坍塌。不允许在积雪覆盖或积水表面上安装基础砌块。

首先开始安装引导块(立柱)。它们放置在基础和过梁的转角和交点处。引导块安装的精度决定了实际地基尺寸与工程规范的一致性。随着更多FBS砌块的铺设,绳索固定点逐渐向上移动。可通过用撬棍调整小偏差来纠正偏离绳索固定的砌块。

使用水平仪验证引导块的对齐和正确放置。如果砌块铺设偏差超出允许限值,则由起重机拆除、重新定位并重新安装。

最常见的安装模式类似于砖墙砌筑,每隔一行或每隔两行交替排列,并错缝接缝。砌筑使用水泥砂浆,最大高度不超过五层砌块。

如果墙体的工程长度不是基础砌块长度的倍数,则在铺设过程中形成的缝隙使用水泥砂浆填充特殊辅助砌块,或称“插头”——由钢筋混凝土制成的整体插入件。

基础砌块之间的微小缝隙也允许用于容纳地下设施,如污水管道、供水系统和电线。所有FBS砌块之间的接缝必须完全用砂浆填充——这适用于水平和垂直接缝。
